汙水處理設備有什麽安裝要求?

文章出處:新聞資訊 責任編輯:廣東億江環保科技有限公司 發表時間:2020-07-03
  ​     1、根據地埋式汙水處理設備安裝圖與基礎圖,準備基礎以安裝平麵圖大小尺寸為準,做好混凝土底板,基礎要求平均(jun1)承壓5t/m2,基礎水平,並應在混凝土基礎澆注保養期結束後才能進行安裝,如設備安裝在地坪以下,基礎離地坪相對標高按圖尺寸為準,同時四周挖掘寬度,長度要離基礎邊線500mm以上,以便管道安裝。

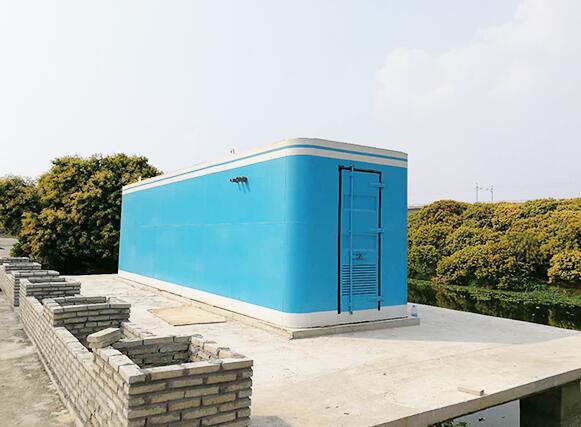

                        水處理設備
     2、管道安裝連接應該在設備就位時考慮好,設備就位時必須按說明書設備自重,配合吊車噸位大小,安裝順序按現場對照圖就位,筒體的位置,方向不能放錯,互相間距要正確。

     3、根據安裝圖,連接管道,設備就位後連接管道用橡皮墊緊固好,使連接處不滲漏。

     4、地埋式汙水處理設備安裝完畢後設備與基礎地板要連接固定,絕對保證不使設備流動上浮, 同時須在設備中注入汙水(無汙水時,用其他水源或自來水代替),充滿度必須達到70%以上,以防設備上浮。同時,檢查好各管道有無滲漏。試水各管路口必須不滲漏,同時設備不受地麵水上漲,而使設備錯位和傾斜。

     5、設備安裝完畢無不妥後,即可用土填入設備四周與間隙中夯實,並整平地麵填土時應注意:

     (1)設備人孔蓋板要高出地坪50mm左右;

     (2)不能讓土堵塞人孔蓋板上的進氣口。

     6、把電控櫃控製線與設備接通,接線時注意水下曝氣機及潛汙泵電機的轉向,如地下室控製櫃要放在通風處,保持幹燥,一般控製櫃不能放在露天。須防日曬,淋雨等。以免控製板及接線頭漏電,燒毀控製板。

     7、地埋式汙水處理設備注意事項:

     (1)設備安裝之處要保證下雨不積水;

     (2)設備的出水管要在相對地坪0.4m以下;

     (3)設備上方不得壓有重物,不得有大型車輛經過(指無特殊設計的);

     (4)設備一般不得抽空內部汙水,以防止地下水把設備浮起。

     8、注意本設備安裝圖及管道連接圖按標準連接及平麵布置,如用戶要求可任意布置,要在訂合同時提出。

     9、連接好風機、水泵控製線路,並注意風機、水泵的轉向必須正確無誤。
谘詢

電話

趙先生

188-2061-9870

微信

二維碼

微信二維碼

公眾號

二維碼

微信公眾號

小程序

二維碼

微信小程序

手機站

二維碼

訪問手機站網站

樱花草在线观看视频_樱花草视频在线观看官网_樱花草视频www在线播放免费_樱花草视频在线观看高清免费日本
